百甲科技承建的全国超大跨度单榀桁架最重的管桁架钢结构主体顺利完成

来源:徐州中煤汉泰建筑工业化有限公司  发布时间:2021-06-21 浏览:

2021年6月9日,由百甲科技承建的国能徐州电厂煤场封闭改造项目185米跨,单榀重量300吨,主体钢结构管桁架工程顺利合拢。随着全国超大跨度单榀最重的管桁架钢结构工程的顺利完成,标志着百甲科技在煤场封闭改造领域中又取得了新的突破。



据悉,该项目位于国能徐州发电有限公司内,项目在原煤场旧址上新建跨度185米,长度254米,高度51.779米的超大跨度预应力管桁架煤棚。共7榀设置预应力钢索,整体结构模型由9榀主桁架和15道次桁架组成,主桁架为不对称四边形立体桁架,支座为球铰支座,下弦双支撑。因该项目为技改工程,在项目施工过程中不能影响正常生产。为了尽可能的减少该工程对生产的影响,对该工程2-5榀桁架采用累积滑移的施工方案,其余桁架均采用原位分段吊装。2-5榀桁架累积滑移的施工技术,是百甲科技自主研发并首次在本项目上试验成功。


项目于2020年12月8日开工,在场地受限,工期紧张的情况下,百甲科技领导及项目部人员不断创新实践,反复推演并确定了诸如桁架结构在滑移工况下的模拟分析、支座约束条件的设定、滑移顶推点的选取及设计、滑移措施及加固措施的设计、正式滑移前支撑架的卸载顺序、预应力拉锁张拉值的确定等多种施工技术和方法,有效地保证了185米跨主桁架顺利的合拢、卸载及滑移。百甲科技在本项目上首次采用滑移应力监测,保证了滑移过程中桁架结构安全可靠。

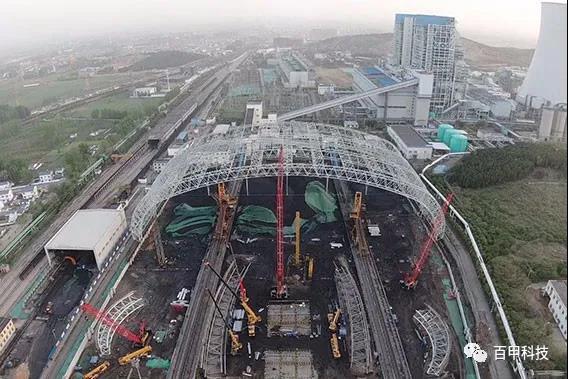

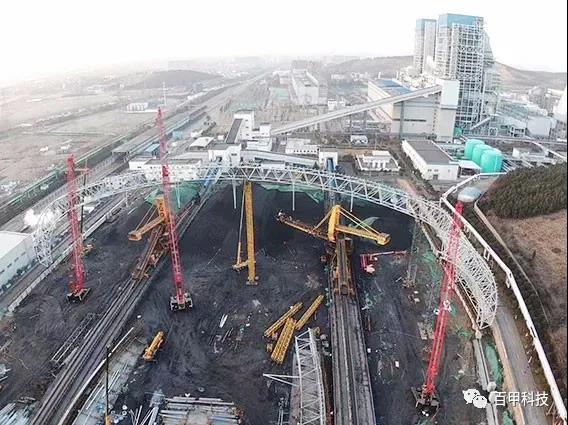

2021年1月28日第一榀主桁架顺利合拢

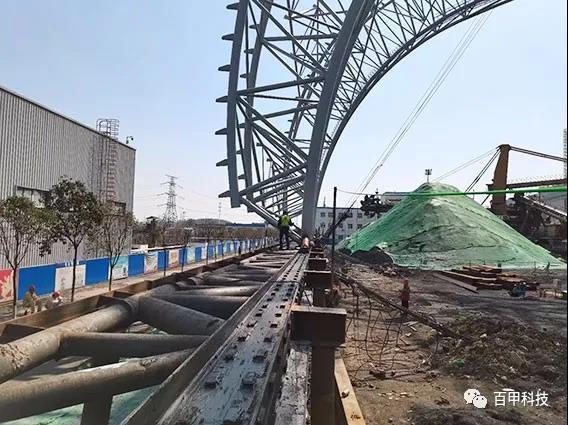

首榀滑移单元于2021年3月22日首滑告捷



2021年4月27日所有滑移单元施工完美结束

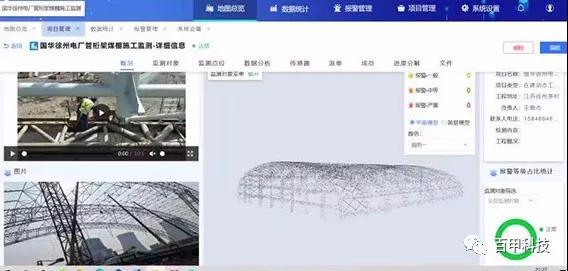

滑移过程中施工监测


2021年5月初,项目部进一步优化地面拼装、起吊脱胎、高空对接等每个环节,将滑移及安装速度由原来的15天一榀提高到了10天一榀,达到了业内最合理的施工进度,工程进度和质量都得到了业主的认可。

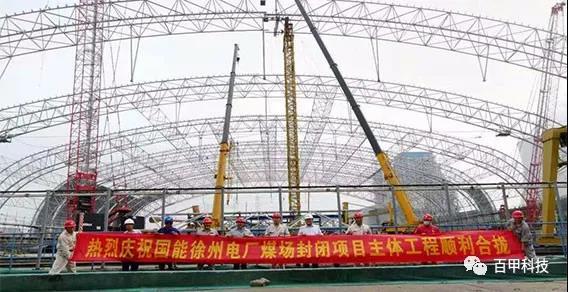

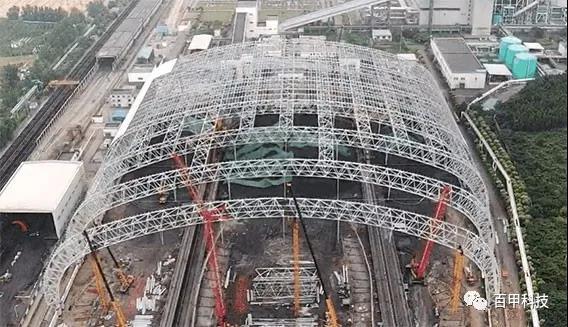

2021年6月9日主体桁架结构全部施工结束


通过该项目,公司及项目部人员全部掌握了管桁架施工中的要点:地面胎架、支撑架布置、拼装焊接、高空对接、滑移验算、施工监测、地面及高空人员的配备,为大跨度管桁架施工积累了丰富的经验,展现了百甲科技的专业水准,为后续类似工程的开展奠定了坚实的技术基础。(通讯员 徐梁)
