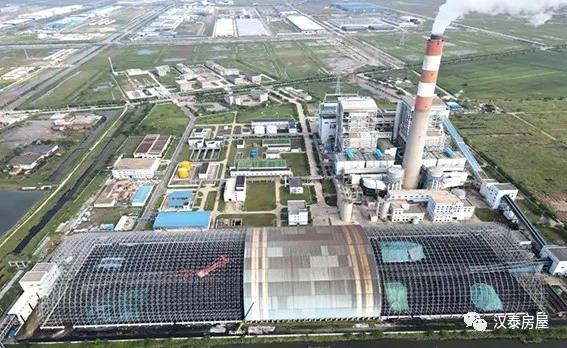

陈家港煤场封闭改造项目网架主体安装结束

来源:徐州中煤汉泰建筑工业化有限公司  发布时间:2021-09-16 浏览:

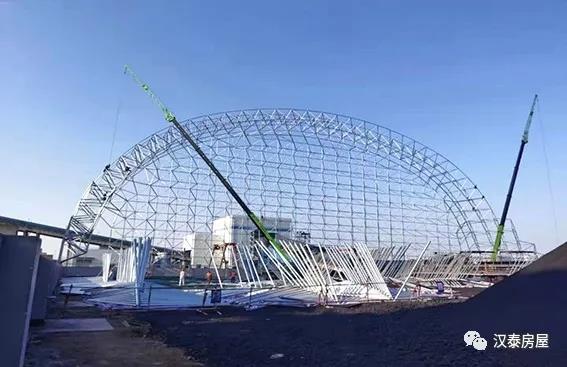

       92日,陈家港煤场封闭改造项目北煤场施工现场,鞭炮齐鸣,50吨吊车吊臂高耸,下午1612分,最后一组杆件缓缓升起,1616分,网架顺利实现合拢。港电公司重大技改项目煤场封闭改造项目主体网架施工全部顺利完成。


       煤棚网架工程建筑面积47716㎡,跨度108米,网架拱顶高度43.325米,含钢量1840吨。网架分为南北煤场两大部分,318日开始南煤场起步安装,54日南煤场安装结束;713日北煤场起步安装开始,历时51天北煤场网架安装完成。至此,煤场封闭改造项目网架主体安装工程全部结束。



       煤场网架主体采用山墙起步高空散装的安装方法,安装工作量大,风险系数高,属高风险作业。为了确保人员及设备安全,煤场封闭改造项目部组织业主单位、监理公司、安装单位召开了吊装方案专家评审会,对高风险作业进行了全面风险评估,对每位作业人员进行了专项安全培训;施工过程中每日参加班组早班会,对施工风险、安全措施、技术要点进行详细交底,对吊装工器具进行仔细检查;吊装过程会同监理单位、业主单位实行全过程旁站管理,无死角全程监控,确保了网架主体安全顺利安装完毕。为了保证工程质量,项目部从材料抓起,认真审核材料生产厂家资质,从材质、管径、壁厚、防腐层厚度等严格把关,确保各环节符合设计及技术规范要求;陪同业主专人对杆件及螺栓球生产过程进行监造,保证了杆件焊接质量及螺栓球生产工艺的精准。安装过程认真检查螺栓紧密度,对网架挠度及沉降进行专项检测,确保整体结构安全稳固。在确保安全、质量的前提下,项目部高度重视施工进度的管控,面对钢材大幅涨价、疫情影响严重的不利情况,会同业主、监理公司合理安排、调整工期,优化施工顺序,安排专人催办材料,保证材料、人员、机械设备的正常投入,确保了进度目标的顺利实现。


       煤场网架主体结构安装完毕,工程将进入围护板安装阶段,标志着煤场全封闭改造又迈出了坚实的一大步。
